11月21日4:10,杭州地铁9号线供电项目成功完成首次设备吊装,为后续正线变电所设备吊装开了一个好兆头,为新建的乔司站变电所送电奠定了基础。

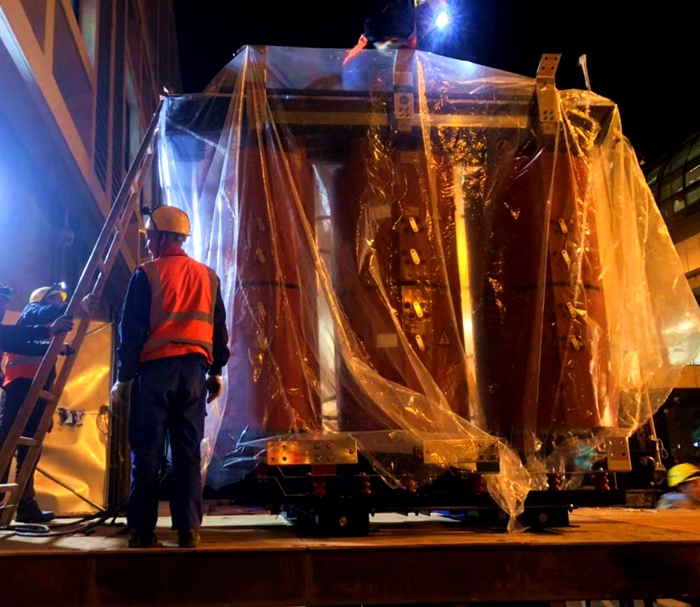

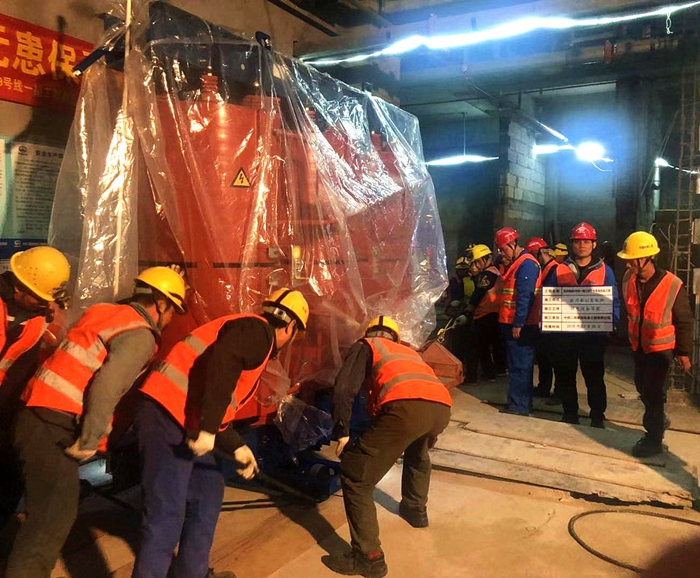

11月20日23时,随着设备厂家护送的设备到达乔司站,现场施工人员都准备好手里的工具,紧张的等待着设备的吊装。乔司站变电所首次需要完成27台设备的吊装,其中2台为整流变压器,重量约9.7吨,是此次吊装工作的重头戏,也是最困难的地方。现场几名作业人员先将整流变压器用安全带固定好,再由一辆重约80吨的吊车起吊至平板滑轮车上,地面上由三十几名作业人员通过拉绳将变压器拖至规定地点。吊装现场施工人员多,在施工领班的带领下安全有序的进行,历经5小时将27台设备安全、完好的吊装至乔司站变电所。
杭州地铁9号线既有线施工均为非运营时段夜间施工,既有线请点作业繁琐,请点时间有限,吊装设备数量较多,为现场设备吊装带来一定的难度。冬季夜晚天气寒冷,项目部人员及作业队施工人员面对困难毫不畏惧,大家团结协作,只为将工程保质保量的完成。
