机电器材分公司地铁管道装配化生产管件现场圆满组装成功

来源单位:电务公司 作者:杨轩

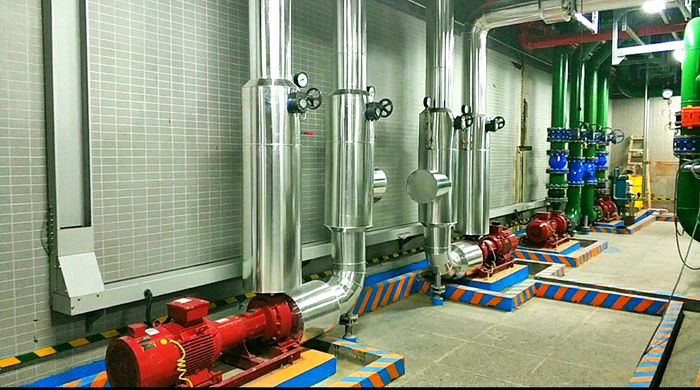

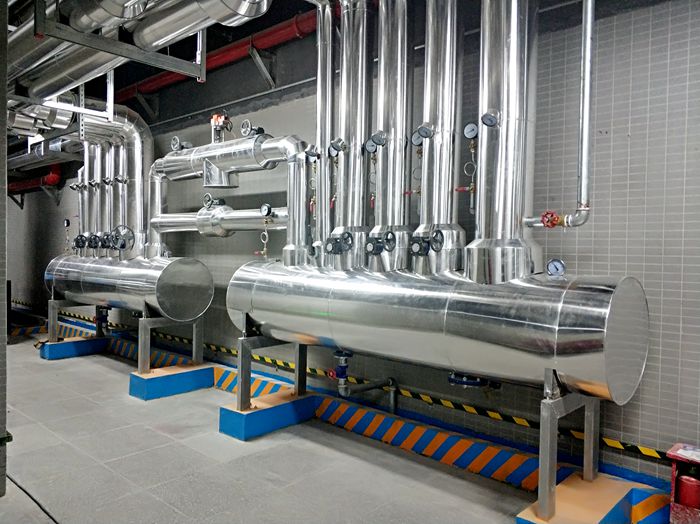

3月10日,机电器材分公司生产的成都地铁8号线1标川大站冷水机房装配化管段样板站顺利通过验收。

机电器材分公司于去年12月1日收到BIM最终审核图纸,于14日分四批次将5个分区非关键段管件送项目料库喷漆处理后进行拼装,剩余5个分区关键段的管段于12月26开始生产,12月29日打磨除锈完成全部发项目料库进行喷漆防腐处理,项目开始对最后关键段及现场调整段进行最后的组装和调整。

本次川大站管段生产时长共计17天,因为首次加工经验不够,在加工过程中因图纸标注尺寸问题,弯头法兰采购型号外形尺寸不一,组装定位靠尺不精准,现场组装出现阀件朝向不一等一系列问题,对实际生产周期造成了加长;在全部生产过程中,控制各段外形尺寸偏差均在小于等于2mm内,通过相连各段逐段消除前段误差,全部生产完成后于现场进行组装后整体偏差控制较好;在管段的全部焊接均安排专业管道焊工进行双面施焊,焊接后进行整体除锈打磨,进行焊缝质量打压检测,最终全部管段焊缝打压检测均为合格,为后续项目管段运行提供了保障;项目安装过程中分公司多次组织人员到现场学习拼装工艺及协调沟通处理解决在过程中产生的拼装问题,通过学习现场安装全过程为后期生产管段的尺寸控制和工艺优化积累了更多的实际经验。

此次川大站的冷水机房管道装配化生产加工是分公司第一次进行的管道加工任务,通过这次全过程的实际参与,为后期分公司在管道生产加工中前期准备,过程工艺控制优化等各环节提供了较丰富的经验储备,同时在对管道图纸深化理解,批量采购弯头法兰,下料拼装等各阶段要加强总结分析,后期才能更好更充分更准确地发挥管道生产优势。
