5月31日早上七点起,焦柳铁路三江县区域内突降暴雨,下午15时16分左右,程村配电所主用电源因故障停电,柳州供电段融安车间立即出动巡查故障点,在巡线过程中发现焦柳线程村配10KV古程电源线主用电源12#加强门杆被山体滑坡冲垮倒杆。

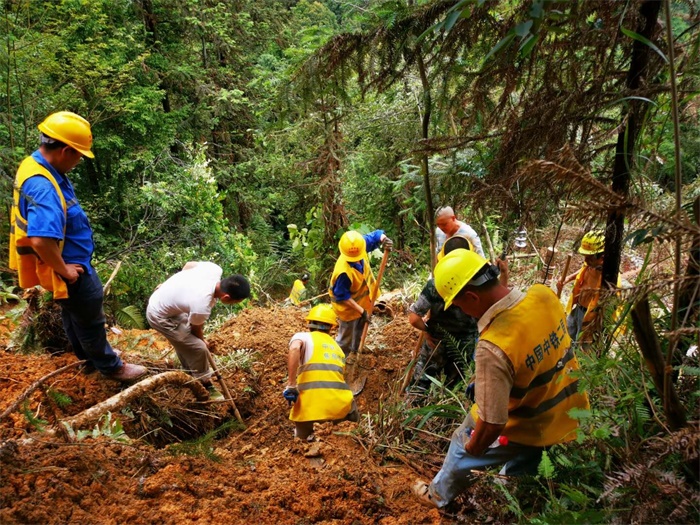

焦柳项目部于15:36 接到供电段电话通知请求帮助抢险后,生产副经理闫必文立即组织部署各部门及现场抢险人员、机械、工具迅速到达现场参与抢险,下午16:00,抢险工作正式开始,雨后的太阳炽烈无比,潮湿闷热的空气和漫天乱舞的蚊虫也并没有阻挡大家抢险的脚步,挖沟清理出电缆,砍树清理阻碍,固定导线拆除废旧金具.......大家齐心协力,现场各项抢险工序有条不紊的进行着。但天公不作美,晚上22:00暴雨再次突然到来,所有抢险人员都被雨水淋湿了全身,汗水夹杂着雨水簌簌地往下流,抢险工作也不得不暂停下来。

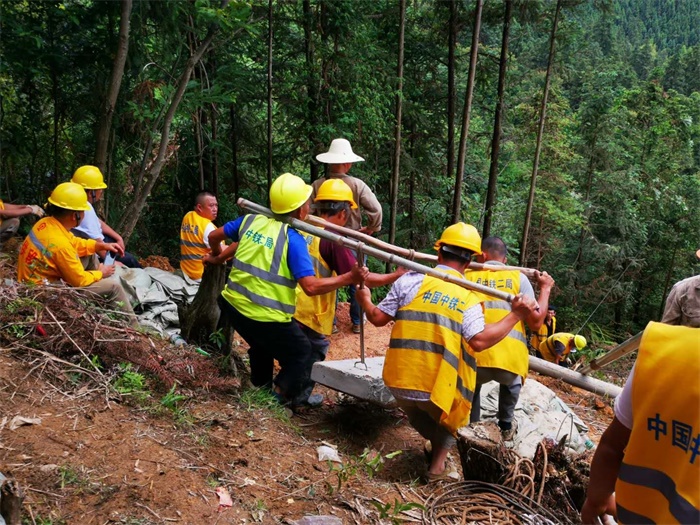

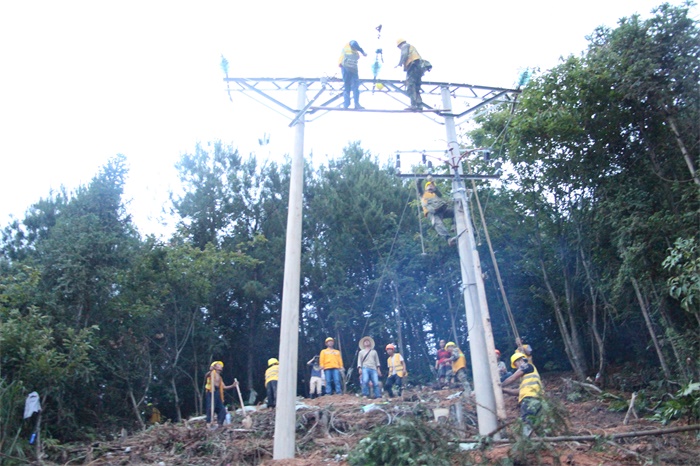

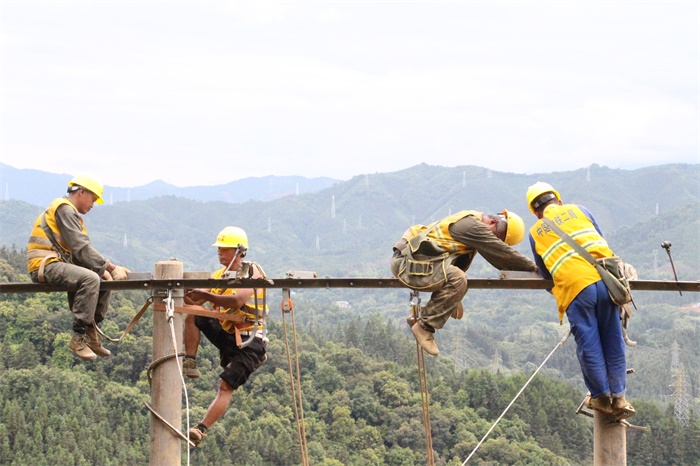

经过一夜暴雨的洗礼,山林的空气格外清新。6月1日早上8:00,抢险工作继续进行,大家分工合作,很快便将电缆清理出来,倒掉的电杆也被重新组立起来。由于原位置塌方,已经没有立杆的可能,新立的电杆位置比原位置更远,导线需要接续后才能架设,加上既有线路的特殊性,我们并没有与原线路型号一致的导线,考虑到抢险时间的紧迫性和线路安全,最终采用了使用耐张线夹连接导线的接续方式,以保证线路能够先行架设,确保送电。晚上20:00,经过12个小时的紧张抢险,抢险线路顺利架设完成。
晚上21:00整,接供电段调度通知,线路送电成功,此次抢险工作顺利完成。
本次抢险工作,焦柳项目部响应及时,总共投入78人和大量工具机械参与了抢险工作。现场应对得当,抢险工作有条不紊,最终顺利的完成了抢险工作。这要得益于项目部的抢险应急方案全面并落实到位,加上前几次的抢险工作积累了宝贵的经验。熟方案才能不慌乱,有经验才能更自如!焦柳项目部一直默默传承着二局的光荣传统。
