6月6日下午15点,北京地铁昌南线十三陵车辆段供电专业既有线改造首站告捷 。
上午10时30分,随着电调的停电指令发出后,北京地铁昌南线副经理一声令下,验电、接地组人员首先进入了施工现场,经过验电、接地等一系列操作后,既有线施工的大部队正式进入既有线线施工。
为了保证本次施工的顺利进行,项目部积极和运营、业主、设计等单位联系,编写了专项施工方案并进行论证、审批。但是受多重因素影响,施工迟迟不能正常进行。为此项目部成立专业的攻坚小组,由生产副经理任组长,带领项目人员针对问题,编制方案,同时不断和运营、设计沟通,终于取得施工批文,顺利开工。
本次的主要施工任务是,完成既有线上网电缆的拆除和上网电缆的敷设。为了保证本次施工的顺利进行,项目部提前进行了演练和专项安全交底。为了加快施工速度,施工人员在作业点开始之前,将预埋管件进行拼装,将电缆提前穿进预埋管;同时将电缆的一端进行了成端。经过大家的共同努力,第一个预计4个半小时的施工任务,只用了不到一半时间就优质高效的完成了所有施工内容,为后续的施工打好了坚实基础。

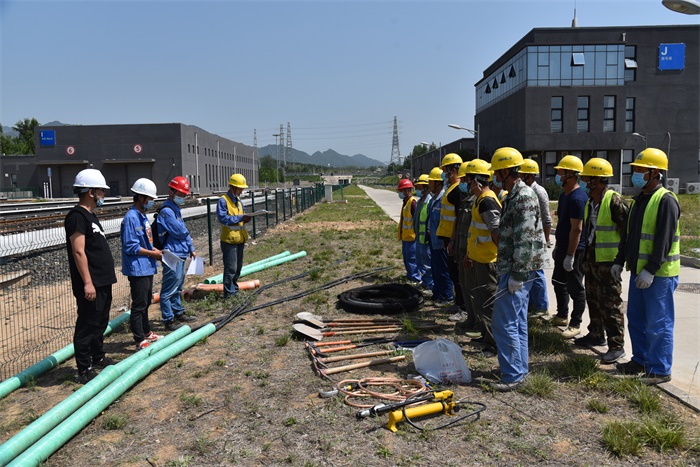

图1:安全技术交底

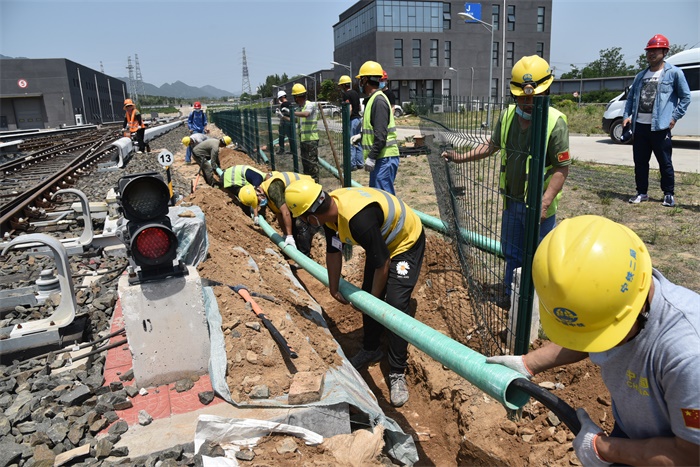

图2:管线预埋

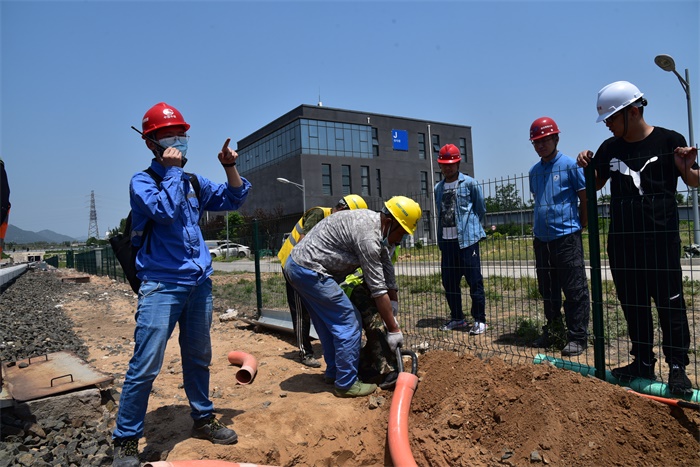

图3:施工现场
