近日,经百余名劳务人员多日鏖战,苏州地铁5号线项目成功引入星塘街主变电所电源。
苏州地铁5号线供电系统采用集中式110kV/35kV两级电压供电,需要利用既有运营线路3座主变电所进行供电,其中苏州地铁5号线项目与苏州地铁1号线共用既有的星塘街主变电所。在既有电缆井和路径尚未清楚的情况下,为抗击疫情保增长,业主调整工期,要求在2020年6月底完成首通段所有变电所送电,这其中星塘街主变电所的电源引入是一块最难啃的硬骨头,它能否在项目部预定的节点工期内完成,决定着首通段所有变电所能否送电开通。
为此,项目部员工以及劳务队所有人员积极努力,加班加点,紧张施工,在不影响苏州地铁1号线正常运行的情况下,通过前后三个多月进行既有电缆路径探查,将被掩埋掉的3个工作井挖掘修复,并疏通地下650多米电缆通道。最后项目部组织百余名劳务人员通宵鏖战进行电缆敷设,为了加油打气,6月5日,芒种夜晚九时许,苏州地铁5号线项目部领导班子组织购买了面包、牛奶、矿泉水等食品,对正准备通宵达旦施工的劳务人员进行亲切慰问。
收到牛奶、面包等食物的工人感动地说:“这一吃,我们干活更有劲了!”夜灯之下,每个人都露出了自信的笑容。
上下同心,经过五个夜晚的努力,项目在预定节点工期内顺利将星塘街主变电所电源电缆12根7600多米引入地铁5号线的敷设施工。
星塘街主变电所电源电缆的成功引入,为6月30日首通段内所有变电所的开通开了个好头,为7月30日整个苏州地铁5号线首通段的开通奠定了坚实基础。

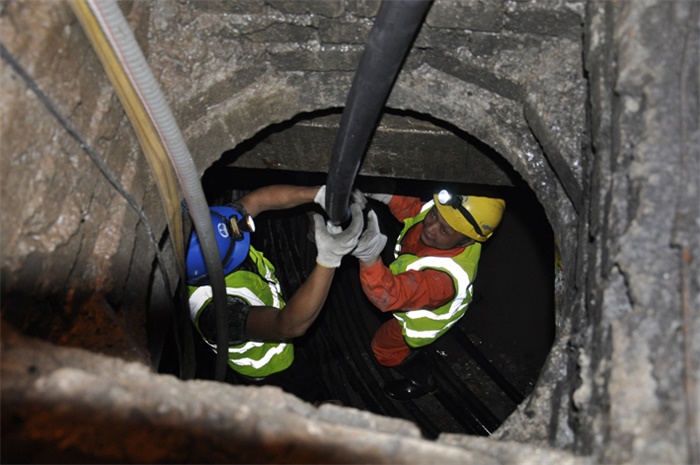

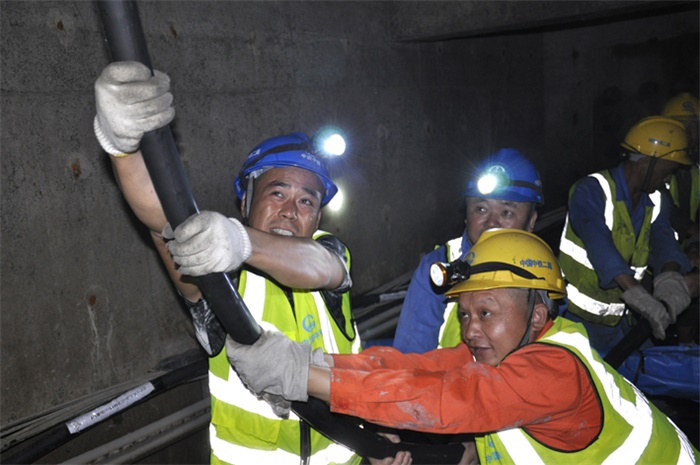

图1-2:施工现场
