为破除施工障碍,圆满完成焦柳线“9.30”送电开通任务,6月7日,焦柳铁路项目部成功实施了对接触网架线作业有严重影响的渡水槽拆除作业。
项目部提前谋划,积极准备,认真调查,于4月20日开始编制施工方案,5月开始提交监理、建设指挥部及各设备管理单位进行了相关审批和修改。历经一个多月的现场复核与方案修订,有关施工组织、施工安全、施工质量保证、施工应急预案等措施逐步完善,并于6月4日最终定稿。项目部认真组织方案交底,多次强调施工重点注意事项。6月7日,正式进行渡水槽拆除作业,项目常务副经理张凯等领导班子成员现场指挥;南宁局建设处副处长王纯保等领导现场督导。施工人员严格按照方案进行作业,现场施工按预期计划进行,安全稳定可控,最终圆满完成渡水槽拆除任务,进一步推进了“9.30”保开通目标进度。

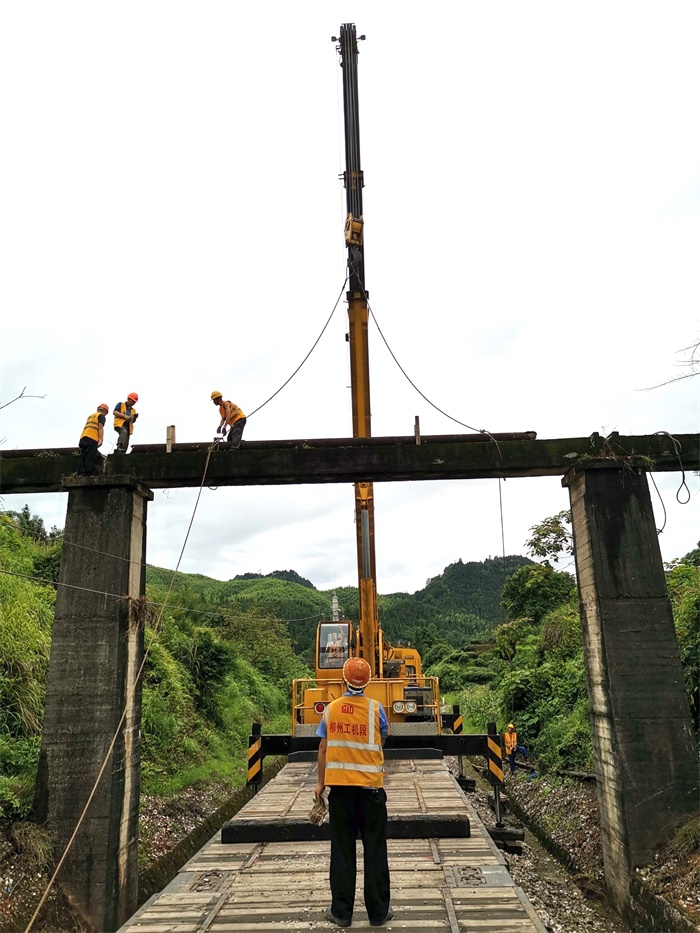

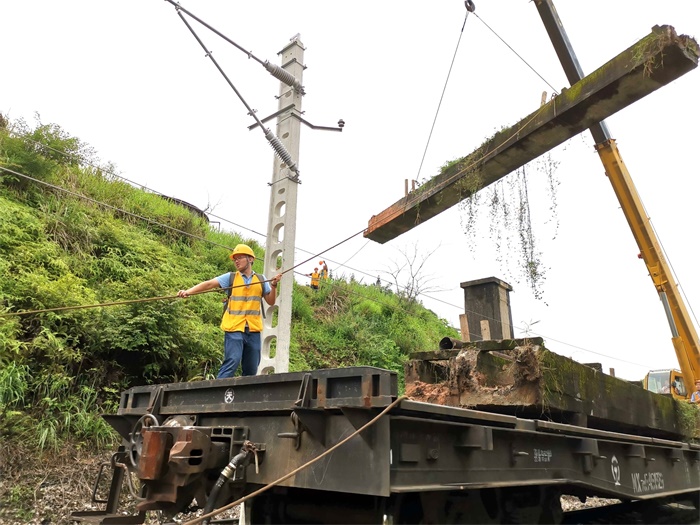

图1-2:拆除现场
