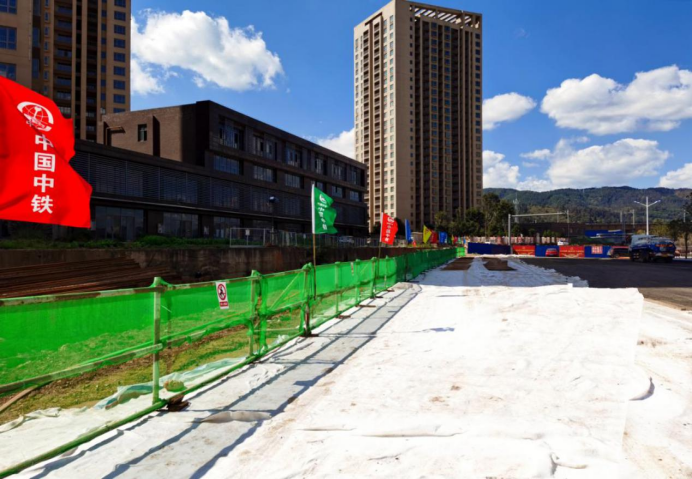

4月7日,由昆明草海项目负责实施的环湖路10kV电力通道工程二、四段共计5km全线竣工,圆满完成了市委市政府及业主下达的节点工期,保证工期的同时还获得了“样板工程”、“2021年一季度信用评价第一名”等殊荣,可谓捷报连连。
自2015年以来,昆明草海项目常年受征地拆迁等因素影响,一直苦于作业面打不开的半停工状态,加上全球生物多样性公约第十五次缔约方大会(COP15)将于2021年10月在昆明召开,草海片区环湖路项目作为云南省委、昆明市委高度关注项目,工期一度被压缩再压缩,要求昆明草海项目部在25天直线工期内完成二、四段共计5km的电力通道建设。
面对工期紧、任务重,项目部主动出击寻求出路,优化设计方案,采用预制工井+直埋涂塑钢管模块化安装方式,将每个单元(50米)段落的工期缩减了8天。同时加强与道路及其他管线单位联系,共同绘制网络图找出各专业的关键线路,制定详细的场地移交计划,科学组织施工,最终争取到77天的总施工时间,对顺利完成任务起到了决定性作用。

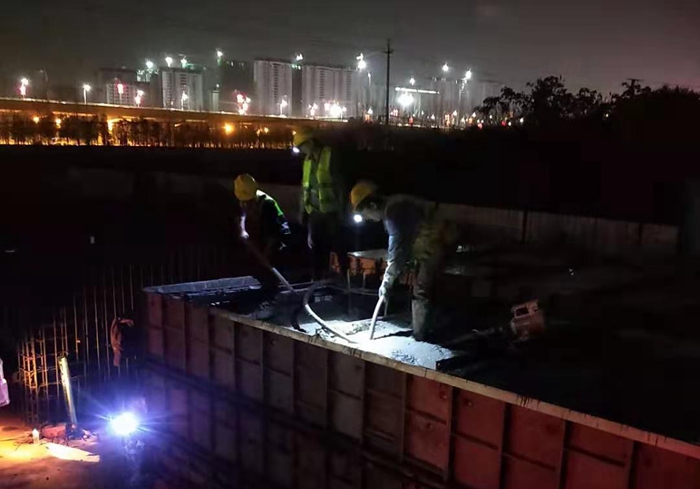

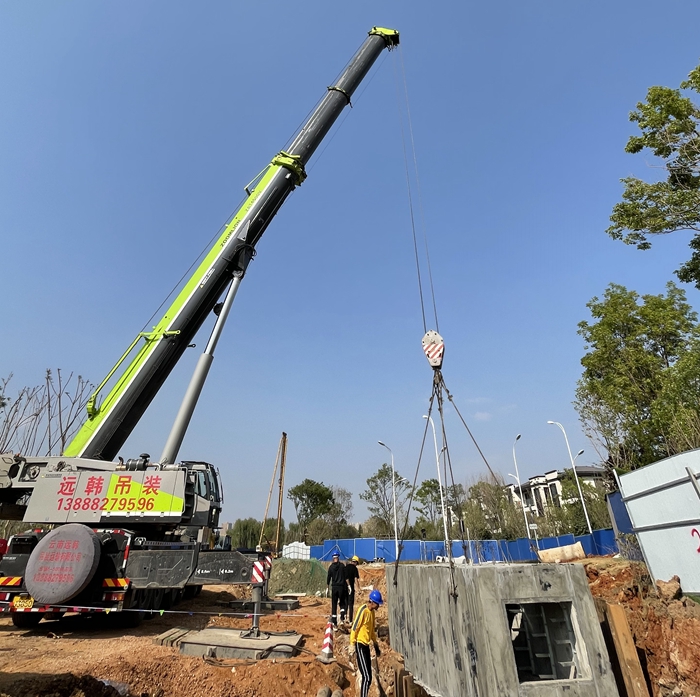

施工期间,本工程涉及拉森钢板桩施工、深基坑开挖、预制工井(重55t)吊装等大型作业,在极度压缩工期的情况下,项目部在加强进度管理的同时强化安全文明施工管理,认真落实“管”“监”责任分离,整个施工过程未发生一起安全质量事故或险性事故,同时工井的预制、吊运及安装被中铁交投评为样板工程,并大力进行推广。
征途漫漫,唯有奋斗。昆明草海项目部将再接再厉,以奋斗者为本,从党史中汲取前进力量,势必打赢这场征地持久战,为公司在云南片区可持续发展贡献一份力量!
