贵阳地铁3号线供电系统工程首站设备吊装顺利完成

来源单位:电务公司 作者:胡韦滔、张远芳

3月26日,中铁二局承建的贵阳轨道交通3号线一期工程东风镇站变电所设备吊装顺利完成,该站为贵阳地铁3号线首个进行供电系统工程设备吊装的站点。

此次调转面临两大难题:一是东风镇站内轨行区尚未铺轨,只能采用地面运输方式;二是车站站厅层仍有其他专业进行施工,交叉作业风险较大。为此,项目部对现场进行了详细调查,编制了东风镇站设备吊装运输专项方案后上报审核,并对参与作业人员进行了技术交底。

3月25日,在确认吊装作业符合安全条件后,东风镇站设备吊装正式开始。80吨汽车吊按照先吊装盘柜类设备再吊装变压器的顺序,将设备吊运至站厅层,随后采用人力将设备运输至二次转运口,再二次转运至站台层,最后利用液压叉车将设备转运至安装位置。

经过两天艰苦奋战,随着最后一台变压器吊装就位完毕,宣告东风镇站供电系统工程全部设备吊装圆满结束。此次设备吊装的顺利完成为贵阳地铁3号线变电专业后续工序安装施工奠定了基础,标志着该线路供电系统设备安装工作进入全面施工阶段。

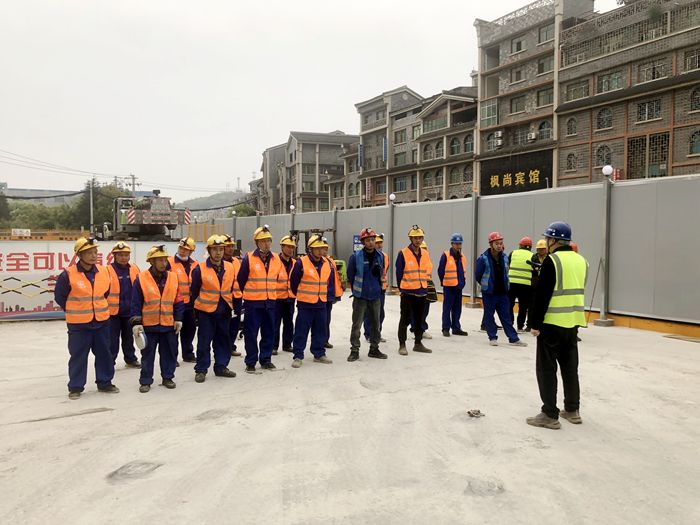

图一 现场安全讲话

图一 现场安全讲话_副本.jpg

图二 设备二次转运

图三 设备转运至二次转运口_副本.jpg
