2月16日16:00,赤沙滘站最后一台设备吊装运输进场,标志着广州地铁11号线二局供电系统2023年首站变电所设备吊装运输工作圆满完成。
本次设备吊装运输可谓困难重重,一是吊装场地赤沙滘站位于广州市新滘中路,属于广州市区,道路交通繁杂;二是交叉施工单位多,场地协调异常困难。

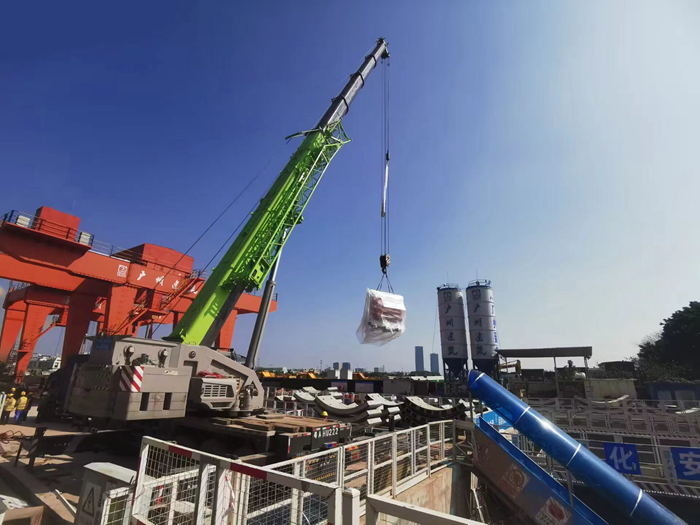

2月15日凌晨4点,装载着设备的货车缓缓进场,现场管理人员对车辆人员证件核验、技术交底和安全讲话之后,设备吊装正式开始。由于场地限制,吊装位置与盾构龙门吊位置冲突,白天盾构单位不定时间吊装盾构片进场,经过在场的管理人员的沟通协调,供电吊装施工在盾构龙门吊中间停歇时间穿插施工,遇到龙门吊运作时暂停施工,待龙门吊停止作业后方可继续施工。当设备从吊装口吊入地下设备层时,叉车早已等待多时,作业人员通力合作,顺利将设备放置在叉车叉齿上。随后,叉车将设备转运设备平台层。经过整整两日紧张有序施工,赤沙滘站43台供电设备顺利吊装运输完成。
