7月20日,由南昌建设指挥部、南昌铁路供电段组成平推检查组,启动对电务公司昌九8标项目第一阶段工程全面静态验收工作。
此次静态验收工作,主要是对南昌东牵引变电所、南昌东站10kV配电所、动车所配电所1、2、3、5# 低压变电所、各单体建筑以及 D1-16 股道、四线库接触网等工点进行全面验收。
静态验收是新建铁路工程竣工验收的重要环节,涵盖通信、信号、电力牵引供电、房屋建筑、建设用地、环水保、灾害监测等多个专业,是对铁路工程建设质量、设备安装调试质量进行一次全面“体检”的过程,是判定工程质量是否合格、确定工程能否按期投入运营的关键程序。

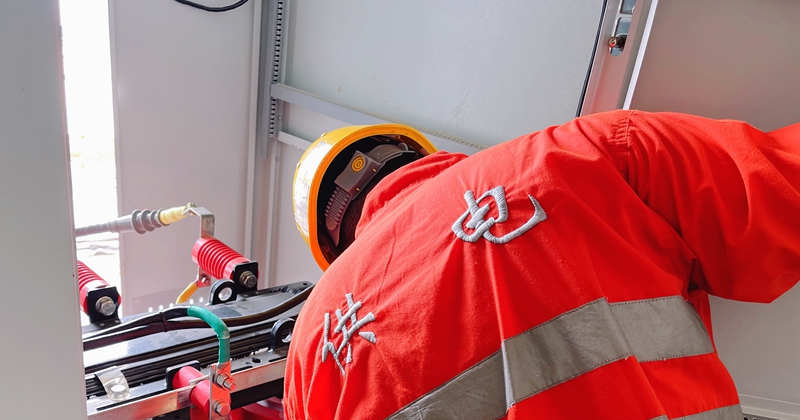

图:静态验收
