10月20日晚19时58分,随着操作员按下送电按钮,位于东莞市道滘镇的东莞市轨道交通1号线道滘主变电所主变压器等设备受电完成,相关信号灯显示正常,标志着该主变电所送电成功,也意味着道滘主变电所成为轨道交通1号线工程首座安全送电成功的新建主变电所,提前40天兑现了业主制定的送电节点目标,为全线电通的总目标开了一个好头,打下了坚实基础。

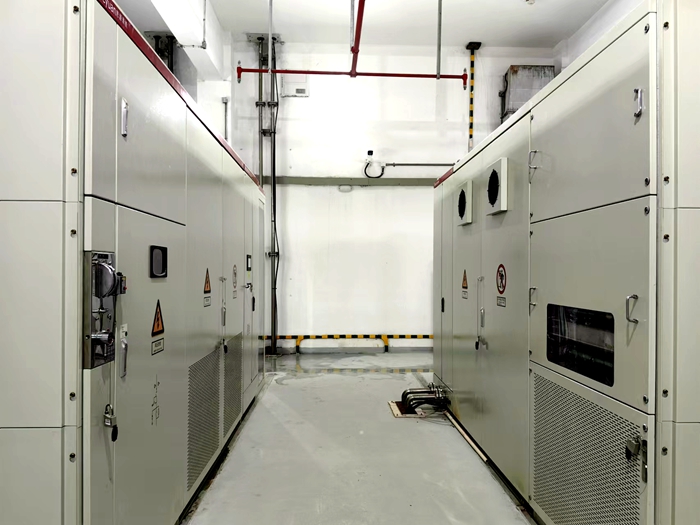

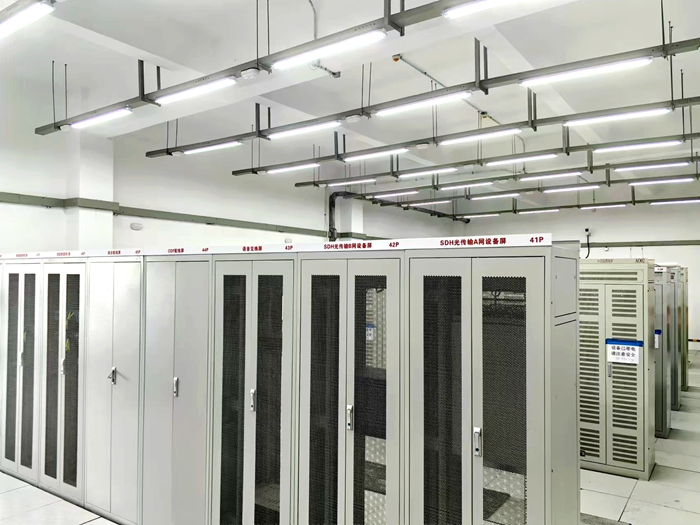

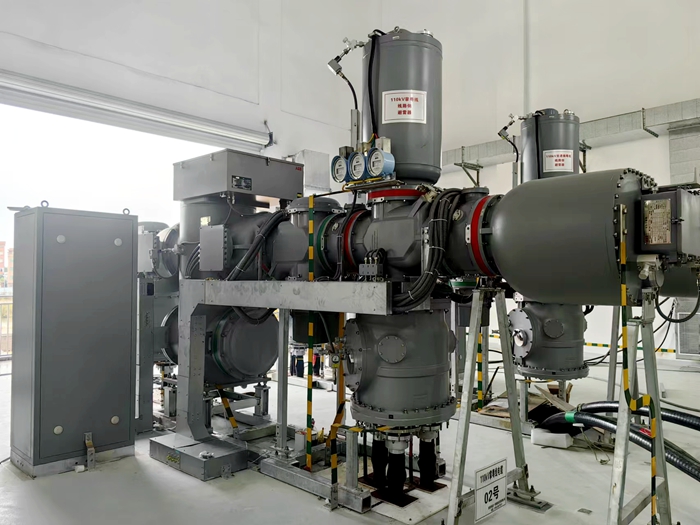

主变电所是城市轨道交通供电系统的“心脏”,它将城市电网110kV及以上电压等级的电源降压后输送至牵引、降压变电所,以满足列车牵引及车站隧道等相关设施设备的动力、照明用电需求,是专为城市轨道交通系统提供能源的核心枢纽。此次送电的道滘主变电所位于东莞市道滘镇轨道交通1号线的车辆段内,毗邻水乡片区,将负责到滘车辆段、起始站望洪站至汽车总站等5座牵引、降压变电所供电,是东莞轨道交通1号线新建三大主变电所之一。
当日下午,中铁二局轨道交通1号线一期工程1301-10工区项目经理部在东莞市轨道交通1号线建设发展有限公司、中铁南方东莞轨道交通1号线1301段指挥部、设计、监理、监测、厂家、劳务协作等相关单位的大力支持和共同见证下,现场施工人员科学组织、密切配合,逐项完成各项送电前的检测和检查事宜,在确认安全和符合送电条件的情况下,启动送电,并一次性受电成功,继而宣告相关送电程序顺利完成。
为确保送电的高效与安全,送电前,项目部召开道滘主变电所送电动员专题会,布置送电各项安排,做到分工明确,责任到人,进一步激发了相关参建人员争取一次送电成功的斗志、提升了操作安全意识。
据悉,道滘主变电所本体桩基于2021年12月10日开工,2023年11月25日完成主体建筑建构封顶并开始进行装饰装修及设备安装,2024年3月30日首台主变压器进场,9月30日完成了主要变电设备安装及相关试验工作,10月初又先后完成了分部验收、单位工程验收。该项目部先后克服了场地内交叉作业多、设备吊装运输条件艰苦、天气炎热、台风频繁等各种不利因素影响,及时完成了送电前的各项工序任务。
